Jak opanować chaos w pre-assembly i uwolnić ukryte moce produkcyjne dzięki TOC?

11 sie 2026WolneMoce
#Teoria Ograniczeń (TOC)#Pre-assembly#Zarządzanie produkcją#Wąskie gardła#Redukcja WIP#Optymalizacja procesów#shopfloor management#Automotive#Wolne moce przerobowe#Kooperacja B2B
TOC

Niekontrolowany przyrost produkcji w toku (WIP), rozbieżności między systemem ERP a rzeczywistością na hali oraz ciągłe „gaszenie pożarów” w obszarach wstępnego montażu (pre-assembly) to codzienność wielu zakładów produkcyjnych – od branży automotive i wiązek elektrycznych, po obróbkę metalu czy produkcję AGD.

Gdy hala zaczyna przypominać magazyn półproduktów, a kierownicy zmianowi walczą o realizację planu, intuicyjną reakcją bywa dokładanie nadgodzin lub wymuszanie wyższej wydajności na wszystkich stanowiskach. To błąd, który potęguje chaos. Anatomia paraliżu produkcyjnego: Z jakimi sytuacjami mierzysz się na hali?

Zanim przejdziemy do metodyki, przyjrzyjmy się trzem klasycznym scenariuszom, z którymi dyrektorzy operacyjni spotykają się w obszarach pre-assembly: 1. Pułapka „Lokalnej Optymalizacji”: Stanowiska przygotowawcze (np. cięcie, zagniatanie, wstępna konfekcja) pracują na 100% wydajności, budując wysokie OEE. W efekcie produkują ogromne ilości półproduktów, na które montaż końcowy nie ma w danym momencie zapotrzebowania. Wynik? Zamrożony kapitał w obrotówce, brak miejsca na hali i zablokowane drogi transportowe.

2. Ślepa wiara w planowanie ERP: System ERP generuje zlecenia w oparciu o teoretyczne czasy cykli i założenie nieograniczonej dostępności zasobów. Gdy na shopfloorze pojawia się mikroprzestój lub skok wskaźnika scrapu (odpadów), system dalej „wypycha” materiał na linię. Zamiast płynnego przepływu powstają spiętrzenia, a rzeczywisty Lead Time wydłuża się z godzin do dni.

3. Wędrujące Wąskie Gardło: Brak stałych punktów kontrolnych sprawia, że priorytety zmieniają się co zmianę. Rano ograniczeniem wydaje się brak obsady na lutowaniu, po południu awaria praski, a wieczorem brak komponentów z magazynu. Bez systemowego zarządzania zespoły walczą ze skutkami, a nie z przyczyną.

Teoria Ograniczeń (TOC) w praktyce: Dlaczego cała fabryka jedzie tak szybko, jak jej najwolniejsza maszyna?

Twórca Teorii Ograniczeń (Theory of Constraints), dr Eliyahu M. Goldratt, sformułował prostą, ale brutalną prawdę: każdy system produkcyjny posiada co najmniej jedno ograniczenie (wąskie gardło), które determinuje maksymalny output całego zakładu.

Próby przyspieszenia stanowisk, które nie są wąskimi gardłami, nie generują ani jednej dodatkowej złotówki przychodu – zwiększają jedynie koszty i poziom WIP.

TOC

Pięć Kroków Skupienia TOC (Five Focusing Steps)

W zarządzaniu obszarem pre-assembly kluczowe jest konsekwentne realizowanie pięciu kroków: 1. Zidentyfikuj ograniczenie: Znajdź stanowisko lub proces w pre-assembly, który decyduje o przepustowości całego ciągu. 2. Maksymalnie wykorzystaj ograniczenie: Upewnij się, że wąskie gardło nie traci ani minuty. Zlikwiduj na nim mikroprzestoje, zapewnij pełną obsadę na przerwach i wyeliminuj przezbrojenia w trakcie zmiany. 3. Podporządkuj wszystko decyzji z kroku 2: Przeorganizuj pozostałe stanowiska tak, aby pracowały wyłącznie w tempie wąskiego gardła. Pozostałe procesy mogą i powinny mieć przestój, jeśli wyprodukowały już wystarczający bufor. 4. Podnieś wydajność ograniczenia: Jeśli wykorzystanie wąskiego gardła osiągnęło 100%, a popyt nadal przewyższa moce – dopiero wtedy inwestuj w nowe maszyny, automatyzację lub dodatkowe etaty (FTE). 5. Przejdź do kroku 1 (Nie pozwól na inercję): Po podniesieniu wydajności wąskie gardło przeniesie się w inne miejsce. Powtórz cały cykl.

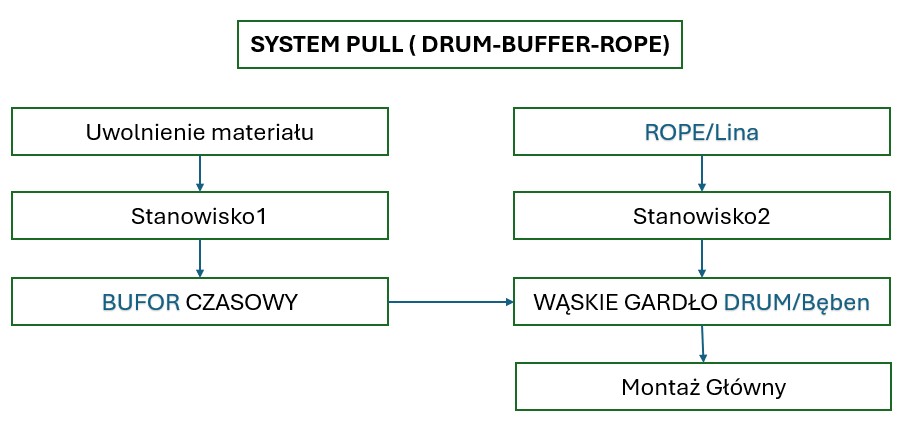

Logika Sterowania Przepływem: DBR (Drum – Buffer – Rope)

Aby wyeliminować ręczne nakładanie planów i uzależnienie od skomplikowanych modułów ERP, wdrożenie TOC opiera się na prostym mechanizmie: ● Bęben (Drum): Takt wąskiego gardła wyznacza rytm pracy całej fabryki. ● Bufor (Buffer): Kontrolowany zapas czasu/materiału umieszczony przed wąskim gardłem. Jego zadaniem jest ochrona ograniczenia przed przestojem w przypadku awarii na wcześniejszych etapach. ● Lina (Rope): Mechanizm informacyjny, który blokuje uwalnianie surowców na początek linii do momentu, aż wąskie gardło skonsumuje określoną partię materiału.

5-Fazowa Mapa Drogowa Stabilizacji Przepływu (Wdrożenie w 10 Tygodni) Poniższy plan operacyjny przekształca założenia Teorii Ograniczeń w konkretne działania shopfloorowe: [ Tydzień 1-2 ]:Faza 1: Diagnoza i VSM (Fundament danych) [ Tydzień 2-4 ]:Faza 2: Przejrzystość WIP (Manualne punkty kontrolne) [ Tydzień 3-6 ]:Faza 3: Zarządzanie Wąskimi Gardłami (TOC & Logika Pull) [ Tydzień 5-8 ]:Faza 4: Równoważenie Zasobów (FTE vs Takt & Cross-training) [ Tydzień 6-10]:Faza 5: Rutyny Shopfloor (Daily meetings & Visual Management)

1. Faza Diagnozy i Mapowania (Tydzień 1–2) ● Szybkie mapowanie VSM: Identyfikacja rzeczywistych czasów cyklu, miejsc powstawania odpadów (scrapu) oraz stref niekontrolowanego gromadzenia WIP. ● Audyt taktu i odchyleń: Pomiar różnic między założeniami technologicznymi a realnym czasem wykonania na każdym stanowisku pre-assembly. ● Weryfikacja luki informacyjnej: Wskazanie miejsc, w których raportowanie w systemie ERP odbiega od stanu faktycznego na hali.

2. Pełna Przejrzystość i Kontrola WIP (Tydzień 2–4) ● Manualne punkty liczenia: Wdrożenie prostej, fizycznej rejestracji ilościowej na przejściach między strefami co zmianę (Operator \rightarrow Lider \rightarrow Supervisor). ● Standaryzacja raportowania: Karty Zakończenia Partii w formie papierowej lub uszczuplonego arkusza (ID partii, wyprodukowany output, scrap, czas pracy). ● Tablice KPI przy linii: Natychmiastowa wizualizacja parametrów: WIP per strefa, Output/h, Status buforów oraz Log eskalacyjny.

3. Zarządzanie Ograniczeniami i Logika Pull (Tydzień 3–6) ● Walidacja Wąskiego Gardła: Pomiary przepustowości wyznaczające rzeczywiste ograniczenie systemu. ● Bufory Ochronne (MIN/MAX): Utworzenie bufora chroniącego przed ograniczeniem (ochrona przed przestojem) oraz limitującego za nim (ochrona przed nadprodukcją). ● Supermarket i Kanban: Wdrożenie sterowania ciągnionego (Pull), zapobiegające bezmyślnemu wypychaniu materiału do obszaru montażu.

4. Równoważenie Zasobów i Elastyczność FTE (Tydzień 5–8) ● Matryca Kompetencji (Cross-training): Szkolenia umożliwiające szybkie przesuwanie operatorów na stanowisko stanowiące wąskie gardło. ● Dopasowanie Obsady do Taktu: Eliminacja nadgodzin wynikających z błędnego planowania obsady względem realnej przepustowości. ● Mechanizm Release Control: Kontrolowane zwalnianie zleceń produkcyjnych ściśle powiązane ze stanem bufora na hali.

5. Trwałe Rutyny Operacyjne (Tydzień 6–10) ● Daily Shopfloor Meetings: 10–15 minutowe odprawy przy tablicach KPI łączące zmiany i skracające czas reakcji na problemy. ● Visual Management: Sygnały świetlne oraz wskaźniki kolorystyczne określające status buforów w czasie rzeczywistym. ● Problem Solving On-the-Spot: Wdrożenie metodyki 5 Why i szybkiego logu eskalacyjnego eliminującego nawracające usterki.

Mierzalny Zwrot z Projektu (ProFilter / Wyniki Operacyjne) Wdrożenie kontroli przepływu w oparciu o TOC przynosi natychmiastowe uwolnienie zamrożonego kapitału i odbudowę zdolności produkcyjnych:

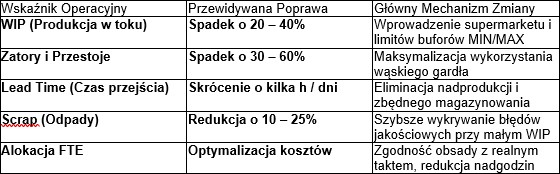

Potencjalne wyniki operacyjne

Od Stabilizacji Przepływu do Sprzedaży Wolnych Mocy

Stabilny obszar pre-assembly oznacza przewidywalność, niższą jednostkową cenę wytworzenia oraz wolne godziny maszynowe i ludzkie, które dotąd pochłaniał chaos organizacyjny i niepotrzebne przewymiarowanie buforów. Odblokowane w ten sposób moce przerobowe można natychmiast przekształcić w dodatkowy przychód.

Platforma WolneMoce.com umożliwia precyzyjne wystawienie zwolnionych buforów maszynowych i zespołowych na rynku kooperacji B2B – pozwalając pozyskiwać zlecenia podwykonawcze dokładnie wtedy, gdy Twój zakład posiada rezerwę wydajności.

Czytaj dalej

Wybrane materiały z bloga WolneMoce dla firm planujących współpracę produkcyjną.

Jak efektywnie outsourcingować produkcję w 2026 roku?Poradnik
17 maj 2026

Jak efektywnie outsourcingować produkcję w 2026 roku?

Najważniejsze kryteria wyboru podwykonawcy, od zapytania ofertowego po kontrolę jakości.

Czytaj więcej
Elastyczność operacyjna w dobie kryzysu łańcucha dostaw. Jak platformy B2B ratują płynność produkcyjną?Poradnik
24 maj 2026

Elastyczność operacyjna w dobie kryzysu łańcucha dostaw. Jak platformy B2B ratują płynność produkcyjną?

Tradycyjne łańcuchy dostaw zawodzą, a zamrażanie kapitału w magazynach to przeszłość. Zobacz, jak cyfrowe platformy B2B i nearshoring rewolucjonizują zarządzanie ryzykiem operacyjnym, ratując ciągłość produkcji w sytuacjach awaryjnych

#łańcuch dostaw#elastyczność operacyjna#nearshoring#B2B marketplace
Czytaj więcej

Przejdź od wiedzy do działania

Sprawdź aktualne oferty wolnych mocy albo dodaj własną ofertę swojej firmy.
